2028년 4월 준공 목표, 지역 재생에너지 연계 및 미래 첨단산업 견인 기대 해남군은 지난 13일 한국전력공사가 신청한 산이변전소 신축 인허가 건에 대해 최종 승인 처리를 완료했다. 산이면 상공리 일원에 건립되는 산이변전소는 대지면적 3,832, 연면적 2,900.17 규모로 지하 1층, 지상 4층의 1동 건물이 들어선다. 154kV 규모로, 내부에는 케이블처리실, 변압기실(M.Tr실), 감시실, 계전기실(IED실), 정보통신실(ICT실) 등 최첨단 전력공급 설비가 갖춰질 예정이다.

이번 인허가는 지난 1월 접수 이후 경관심의 등 14건의 내외부 협의를 거쳐 면밀하게 검토되었다. 토지사용 승낙서 보완 등으로 다소 시일이 소요되기도 했으나, 최종 승인이 마무리됨에 따라 오는 7월 착공에 들어갈 계획이다. 2028년 4월 준공을 목표로, 국가AI컴퓨팅센터 구축 일정에 발맞춰 전력공급 체계를 안정적으로 확보한다는 점에서 큰 의미를 가지고 있다.

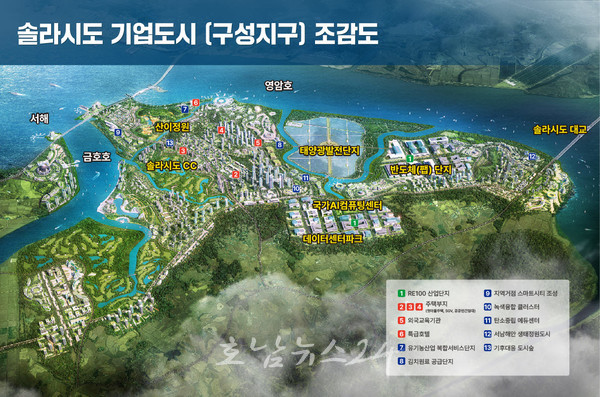

해남군은 전력망 확충을 마중물로 하여, 글...
